250MW/1000MWh!甘肃省酒泉市肃州二期储能电站全容量并网投运

作者:数字储能网新闻中心 来源:广东水电二局 发布时间:2026-07-03 浏览:

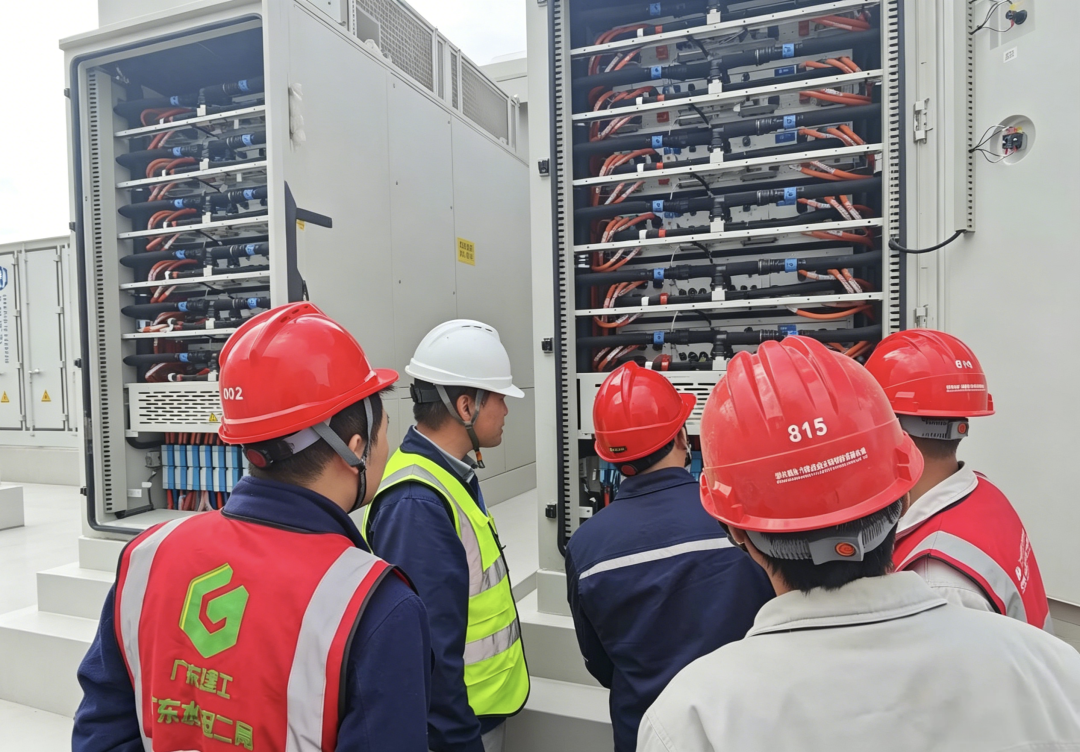

数字储能网讯:“黄沙西际海,白草北连天。”千年肃州雄踞河西走廊,壮阔边塞风光孕育绿色新动能。6月28日,由广东水电二局所属能源工程公司承建的肃州区二期250MW/1000MWh独立储能EPC总承包项目成功并网。作为能源工程公司首个330千伏高电压等级储能电站,该项目的顺利并网标志着广东水电二局在超高压领域实现新的突破,公司在超高压领域的新能源EPC总承包能力实现了跨越式升级,在西北储能基建市场迈出关键一步。

技术攻坚,填补超高压空白

本次建设的330千伏超高压电站,是公司在超高压新能源工程领域的全新探索。面对可参考同类施工案例少、行业技术规范严苛、专业施工领域新等多重挑战,项目团队从前期规划、工艺落地、全过程质量管控等多维度发力攻坚,按照“稳扎稳打、循序渐进”原则,一方面组织全员开展专项学习,吃透图纸与规范;另一方面采取“先试点、后铺开”模式,对核心工序先行试施工并持续优化方案。在项目负责人的统筹带领下,技术、施工、安全各组分工协作、密切配合,最终熟练掌握超高压升压站的全套施工工艺,顺利实现新技术突破。


多方联动,打通运输梗阻

330千伏主变压器作为储能电站核心重型设备,属于超限特种运输物资,受当地道路基础条件差、限高限宽及路面狭窄等制约,设备进场运输工作难度极大。为此,项目团队迅速成立专项运输攻坚小组,主动对接属地交通等多方单位,全面踏勘运输路线,细致排查各类通行障碍,针对性制定运输方案。通过道路加固拓宽、障碍物清理、运输路线动态调整等多项保障措施,顺利完成主变安全转运、精准就位,为项目后续设备安装、按期并网筑牢前置保障。

统筹调度,抢抓极限工期

该项目首次开展三站交叉π接作业,需要实现新建升压站、金阔变、金光变三座电站互联互通,跨站协调流程繁琐、电网接入规范严苛,且全线停电接火窗口期仅一周,施工时间极其紧张。项目团队第一时间优化施工组织方案:实行轮班作业、细化每日施工任务清单并落实责任到人;安排专人专职对接另外两座变电站以实时同步进度与参数,高效统筹三方施工资源,破除跨站协同壁垒。全体人员在保障安全与质量的前提下抢抓工期,高效完成了线路铺设、系统联调及停电接火等关键任务,如期完成节点目标。

该项目的建成投产,不仅为公司积累了超高压储能电站建设的全流程实战经验,更实现了超高压电站建设核心技术上的关键突破,为后续拓展超高压储能市场奠定了坚实基础。下一步,公司将持续发挥自身技术优势和项目管理经验,深入推进新能源市场开拓,全力建设高质量标杆工程。


分享到:

关键字:储能电站

数字储能网版权说明:

1、凡注明来源为“数字储能网:xxx(署名)”,除与数字储能网签署内容授权协议的网站外,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。

2、凡本网注明“来源:xxx(非数字储能网)”的作品,均转载与其他媒体,目的在于传播更多信息,但并不代表数字储能网赞同其观点、立场或证实其描述。其他媒体如需转载,请与稿件来源方联系,如产生任何版权问题与本网无关。

3、如因作品内容、版权以及引用的图片(或配图)内容仅供参考,如有涉及版权问题,可联系我们直接删除处理。请在30日内进行。

4、有关作品版权事宜请联系:13661266197、 邮箱:ly83518@126.com
