数字储能网讯:
49.8GW
德克萨斯州数据中心储备项目的IT负载
20%
德克萨斯州在美国数据中心储备负载中的占比
17.2GW
彭博新能源财经对2030年德克萨斯州数据中心IT负载的预测
德克萨斯州州长Greg Abbott突然要求暂停所有新增数据中心并网,直至所有储备项目完成“审计”。此举可能导致美国近五分之一的数据中心储备项目在中期内面临延误风险。

Abbott的政策效仿了其他州长的做法,如佛罗里达州州长Ron DeSantis、伊利诺伊州州长JB Pritzker,以及纽约州州长Kathy Hochul最近的做法,即通过限制数据中心建设来巩固自身支持率。然而,这一暂停令将影响美国数据中心市场的很大一部分。根据彭博新能源财经的数据中心项目数据库,此次审计可能影响49.8GW的未来IT电力负载——约占美国253GW数据中心储备总量的近20%。
财务影响也可能十分巨大,尤其是如果暂停令贯穿明年的立法会期。彭博新能源财经预测,2026年第二季度至2027年第一季度期间,德克萨斯州电力可靠性委员会(Ercot)区域的数据中心新增总负载约为1.2GW。
因此,在此期间通电延迟或使数十亿美元的数据中心租赁收入面临风险。彭博新能源财经基于Silicon Data的图形处理单元(GPU)租赁成本分析估算,AI算力负载的月租金收入可达约17.6亿美元/GW。

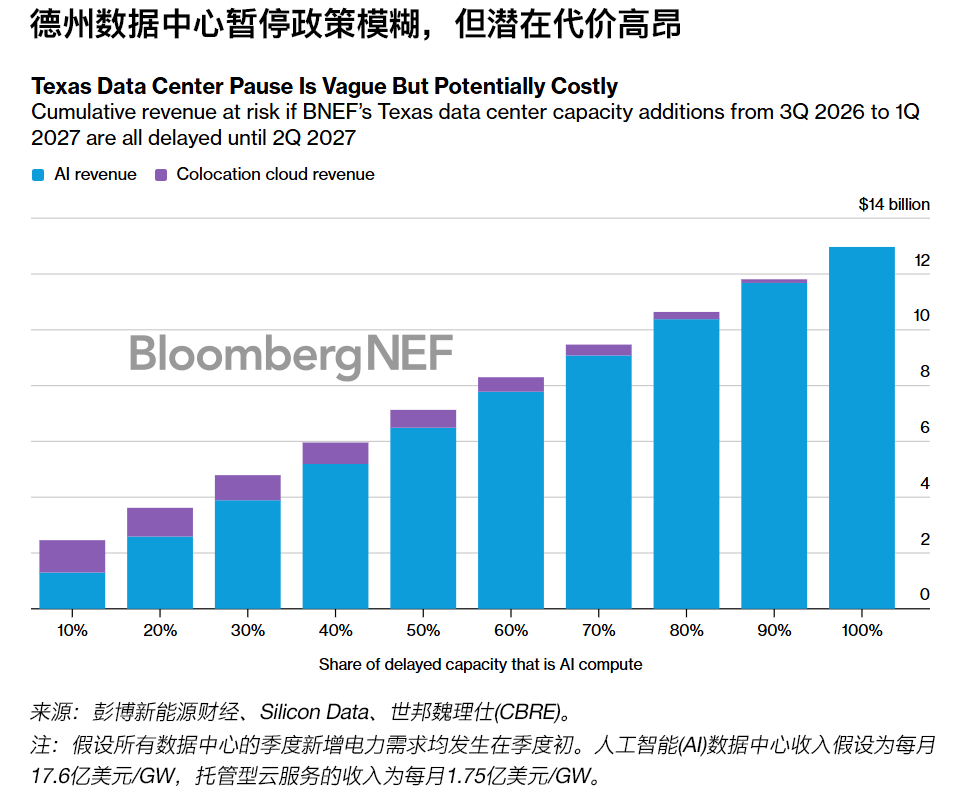

传统云服务、加密货币挖矿和AI之间的负载无法明确区分。但鉴于德克萨斯州数据中心储备项目规模接近50GW,如果下一个立法周期内并网政策发生变化,数据中心面临的潜在收入风险将高达数十亿美元。情景分析表明,如果延迟投运的负载中60%与AI相关,到2027年第一季度,面临风险的成本累计或超过80亿美元。
